Ný jarðstrengstenging milli Sauðárkróks og Varmahlíðar var tekin í rekstur í júní 2021. Þar með er flutningskerfið tvítengt við Sauðárkrók sem áður var einungis tengdur með einni loftlínu.

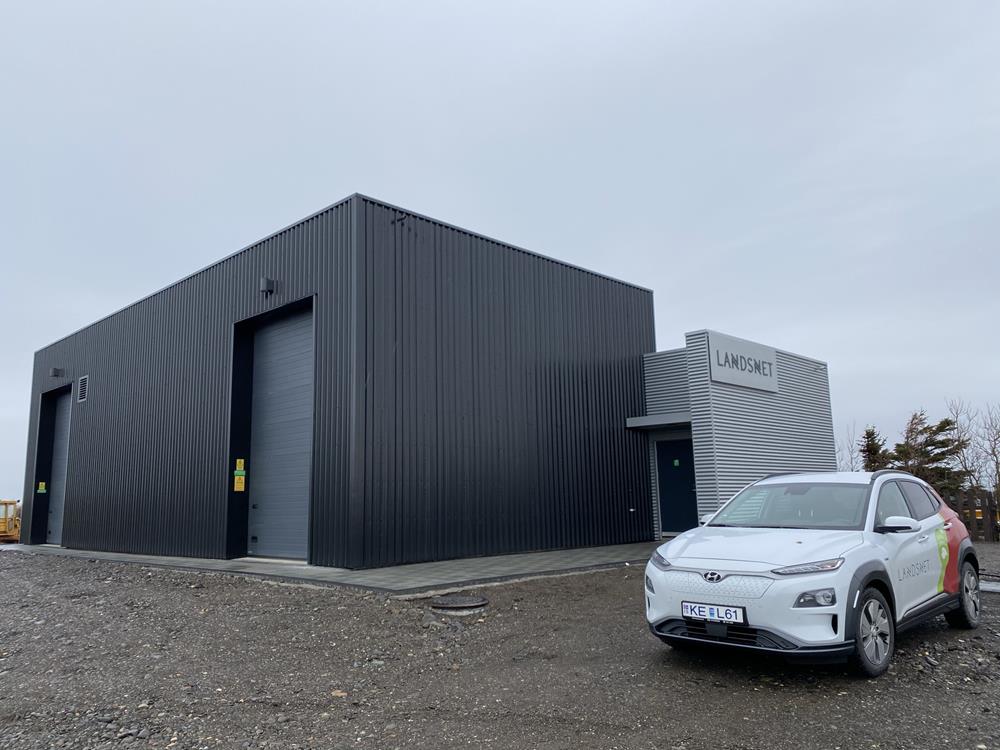

Lagður var nýr 24 km langur, 66 kV jarðstrengur, Sauðarkrókslína 2. Þá var byggt nýtt yfirbyggt 66 kV, 4 rofareita tengivirki á Sauðárkróki austast í bænum og eldra tengivirki í kjölfarið lagt af. Jafnframt var loftlínan sem fyrir var milli Varmahlíðar og eldra virkis á Sauðárkróki, framlengd um 2 km að nýja virkinu. Í Varmahlíð var reist nýtt yfirbyggt, 66 kV, 5 rofareita virki á lóð núverandi tengivirkis og bætt við núverandi 132 kV virki og settur upp nýr spennir
Framkvæmdir hófust haustið 2019 og lauk sumarið 2021.
